南疆又一超高压输电工程开启组塔施工
石榴云/新疆日报讯(记者 康颢严报道)8月18日,且末县塔中镇戈壁滩上,和田—民丰—且末—若羌Ⅱ回750千伏输变电工程首基铁塔顺利完成吊装封顶,标志着这条服务南疆能源开发的超高压输电线路正式进入铁塔组立施工阶段。
该工程是国家“十四五”电力规划重点项目,也是环塔里木盆地750千伏超高压输变电环网的核心组成部分。线路全长896.406千米,共计新建铁塔1901基,线路跨越和田地区、巴音郭楞蒙古自治州7个县市,肩负着南疆新能源外送、光伏治沙项目并网、区域电网网架补强的重要使命,是打通南疆绿色电力输送通道的关键工程。

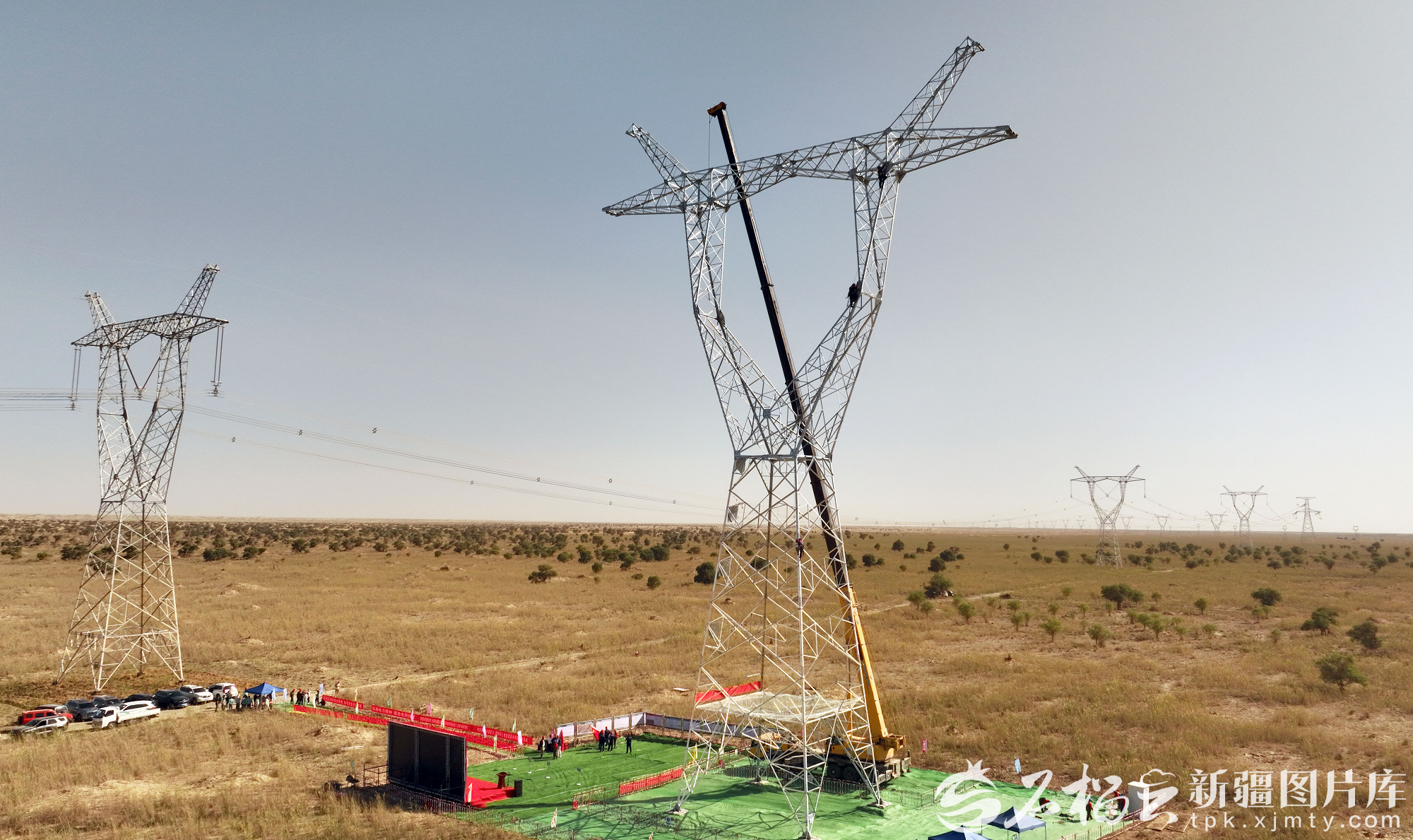

8月18日,和田—民丰—且末—若羌Ⅱ回750千伏输变电工程进入铁塔组立施工阶段。马元 摄
据介绍,工程全线施工环境恶劣,超九成线路廊道穿行塔克拉玛干沙漠南部区域,风沙活动频繁,年均8级以上大风天气多发,流动沙丘极易掩埋塔材、中断施工;另有21.32千米线路布设在昆仑山北麓山地,塔位地处强风化岩石区域、坡度陡峭,物料转运难度大,安全管控、生态保护、施工组织面临多重挑战。
“针对沙漠流动沙丘隐患,我们因地制宜制定防控举措,通过加高施工支垫沙袋等办法避免塔材被风沙掩埋。”工程业主项目副经理王伽介绍,同时针对山地施工难题,项目架设21条空中运输索道,高效完成31基铁塔2200吨塔材、1500立方米基础建材的转运工作,保障山地施工连续推进。
不仅如此,工程且末至若羌段创新应用螺旋锚装配式基础技术,摒弃传统混凝土浇筑模式,采用工厂预制、现场机械化装配施工,单基基础施工周期压缩至3天,实现基础、组塔、架线工序无缝衔接。这项技术做到零开挖、零弃土、零植被扰动,相较传统方案节约建设用地18%,工期缩短85%以上,综合建设成本降低超一成,为荒漠地区绿色标准化电网施工打造可复制实践样本。
该工程计划2028年建成投运,投运后将大幅提升环塔里木盆地输电通道能力,南疆电网电力受入能力提升1000至1700兆瓦、外送能力提升1100至1600兆瓦,彻底破解南疆风光电力外送瓶颈,有力支撑沙漠光伏治沙产业发展,以绿色电力赋能南疆经济社会高质量发展。
